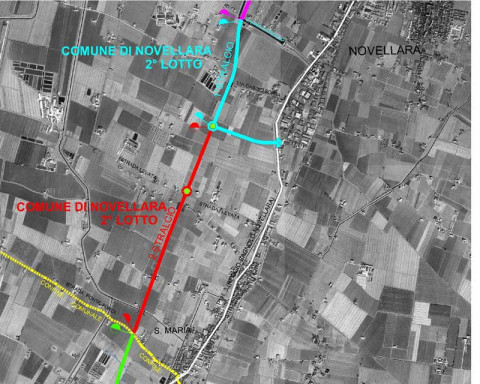

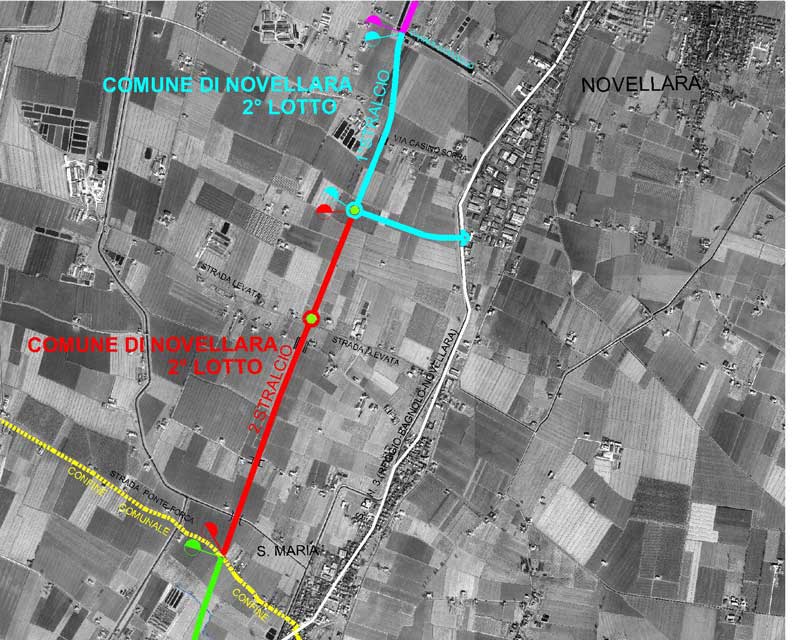

Tracciato: L’intervento, suddiviso in due stralci, si riferisce al terzo ed ultimo tratto di completamento del nuovo asse di collegamento in variante alla SP 3. L’opera è inserita nel Piano Triennale Regionale. L’erogazione del contributo da parte del Comune di Novellara, è condizionata al rispetto del Patto di Stabilità..
Soggetti interessati: Regione Emilia-Romagna
Provincia di Reggio Emilia
Comune di Novellara
Comune di Bagnolo
Costi previsti: 11.200.000 Euro
Finanziamenti: 1° stralcio 2° stralcio
Regione Emilia-Romagna 2.556.400 6.310.000
Provincia di Reggio Emilia 393.600
Comune di Novellara 600.000 515.000
Comune di Bagnolo 350.000 475.000
TOTALE 3.900.000 7.300.000
Tempi previsti: 1° stralcio: completato a Novembre 2011
2° stralcio: inizio lavori previsto per Aprile 2012, apertura a Giugno 2013.
Il Responsabile del Procedimento: Ing.Valerio Bussei.
Il Direttore dei Lavori: Geom. Stefano Bettelli
